 1.以前的施工方法

  过去花岗岩室内墙而多用于Ø600mm间距500一600mm双向钢筋网,板钻孔用铜丝与钢筋网绑扎,然后分段灌注水泥砂浆,这种做法存在以下问题:

     (1)容易变色污染。由于板材属于天然多孔材料,均质性差,同一块板密度不一,有很多小孔和缝隙,灌水泥砂浆后,水泥的水化作用产生了一些可溶性盐类通过缝隙和小孔渗出板而,形成灰白颜色污染板而,使板的光泽受到影响,减低了建筑的美观。

     (2)施工工期长。由于水泥砂浆分步灌注,每步约200- 300mm,只有下步水泥砂浆初凝后才可灌上步水泥砂浆,每块板材需灌注两次,否则下块板胀开,垂直平整难于控制,影响质量。水泥砂浆的初凝时间在2- 3h左右,增加施工时间,延长施工工期。

     (3)施工条件受到限制。水泥砂浆凝固受气候的影响很大,尤其冬季温度低,水泥砂浆易被冻坏,需做保温处理,不仅增加施工难度,而且增加施工造价;另外板缝处理困难,处理不好将渗出污染物。

     2干挂施工法

  根据资料和外装修的干挂法,提出室内花岗岩板材干挂施工方法,具体做法如下。

     2. 1分格
     根据门洞口周边及施工效果图和墙面的实际尺寸分格,横竖均为通缝,水平缝倒角5 x5mm,竖直缝控制在2mm,采用计算机确定花岗岩板的尺寸,使板料的尺寸控制在长1200mm,高600mm,厚20mm。

     2. 2放线
     根据分格在墙而弹出墨线,在线的交叉点的墙面下10mm膨胀螺栓,栓间距600mm。

     2. 3主次龙骨安装
     主次龙骨均采用L50 X 5角钢双向布置,间距600mm,以横向角钢为通长,竖向为加固,两者焊接。再与已固定的膨胀螺栓焊接,同时注意角钢的垂直平整度,在靠近地而和楼板以及墙角处增加一道角钢。为增加角钢的使用寿命,角钢必须除锈合格,焊药清净,然后刷红丹防锈漆两道、调和漆一道。

     2. 4选材加工
     花岗岩板进货时严格把关,防止规格尺寸不同、颜色相差太大的材料进场。材料进场后要根据尺寸、颜色进行分类,分别立放,不要码放,以免板材变形。并将板面喷派克丽石材保护剂后萌干待用,以防止板而污染。

      2. 5花岗岩板安装

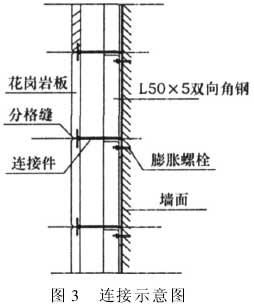

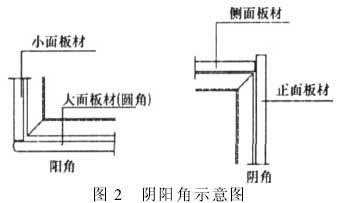

      在花岗岩板上下面用无齿锯开口,开口见图1,阴阳角示意图见图2,开口长50mm,深20mm,开口内岩石粉末清理干净,并注入树脂胶,用专用挂件将花岗岩板与角钢龙骨固定,挂件一端连接板材,另一端与角钢焊接,见图3。

      安装顺序从下向上逐层安装,就位时开口注满树脂胶,随时调整挂板的垂直、平整和板缝的大小,注意专用挂件底面与下面的石材有2mm缝隙,以保证上下板材不连载。

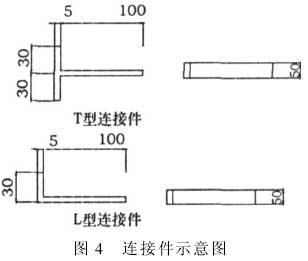

     连接件分T型和L型两种,均为定型产品/锰钢构件,形式见图4。

      2. 6板缝处理
     为了美观,横竖板缝均用白水泥溜缝。该工艺有以卜优点:①花岗岩板而光滑、美观,没有污染;②工期短,施工人员少;③施工条件不受限制,施工不受气候的影响。
     3结束语

     该工艺在钱家营矿业分公司办公大楼门厅、外招餐厅、职工食堂等多处应用,效果很好,至今没有发现问题。
