施工流程:放线→试拼→铺拼花石材→勾缝、打磨→打蜡抛光→成品保护.

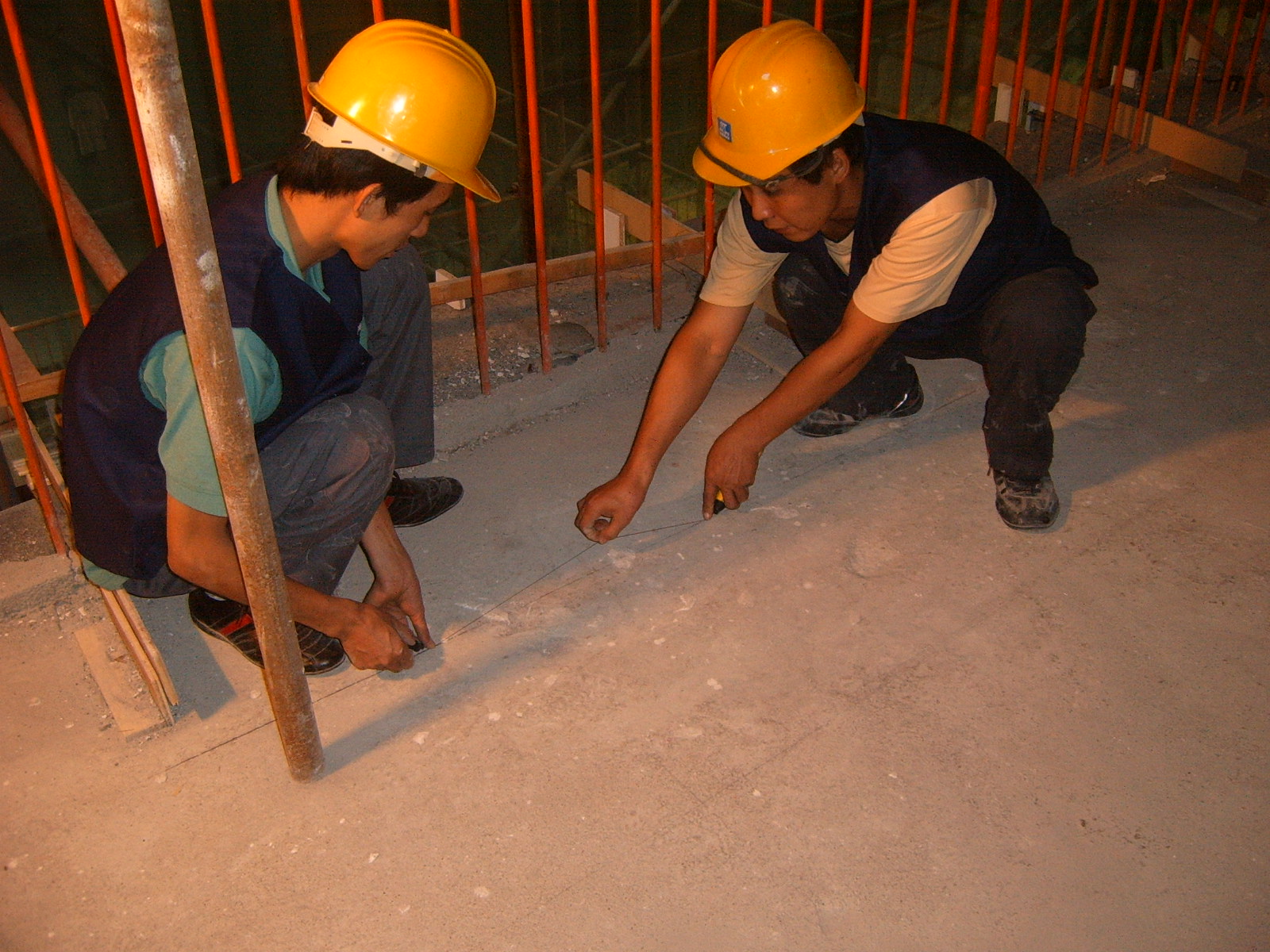

一、放线:根据石材的施工图、派位图和加工图,我们放好石材的控制线、水平标高线、石材分格线及石材安装起始点和安装方向。
二、 试拼:放线后,将石材按照派位图与石材分格线进行试拼。检查石材的尺寸、图案、颜色和纹理是与图纸一致。

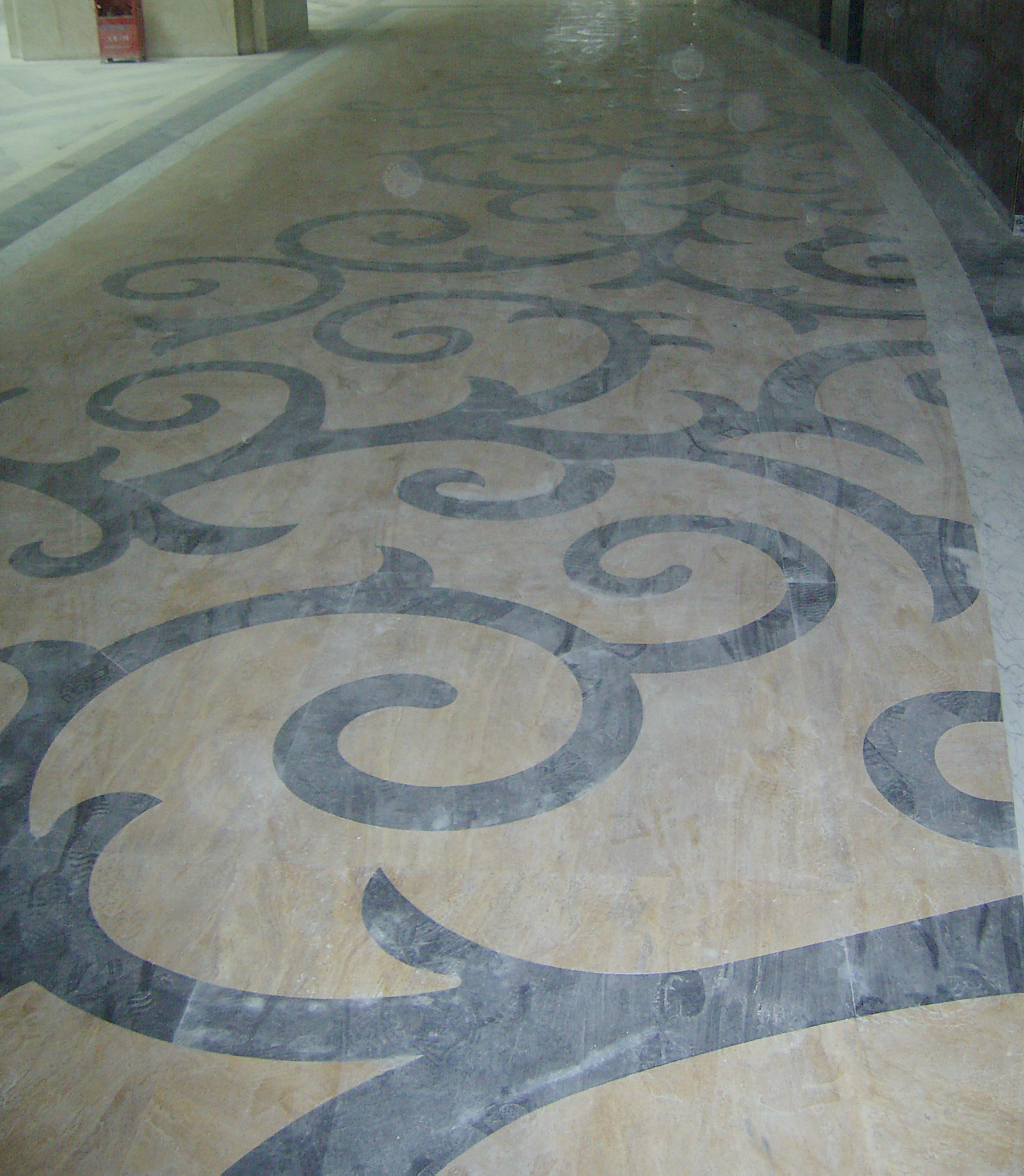

三、铺拼花石材:试拼完后,接下来就是铺拼花石材。首先拉好安装起始点的十字控制线,开始安装石材。

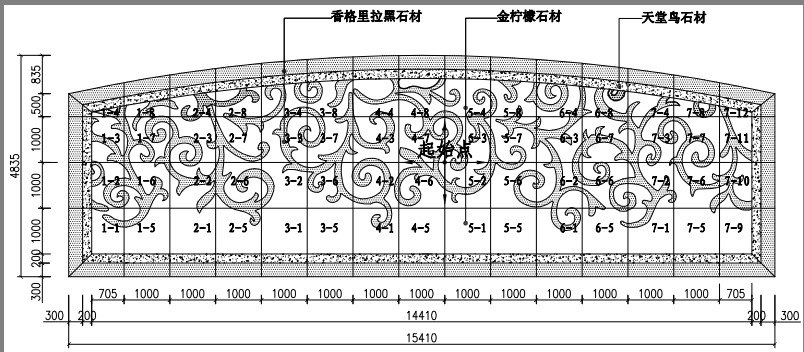

起铺点确定原则:尽可能的将石材的起铺点确定在施工区域的中心,以便将非整块石材消化在墙脚等隐蔽部位。
根据施工区域拉的十字控制线,纵横各铺一行,作为大面积铺砌标筋用。依据试拼时的编号、图案及试排时的缝隙(板块之间的缝隙宽度,当设计无规定时不应大于1mm),在十字控制线交点开始铺砌。
四、勾缝、打磨:在板块铺砌后1-2昼夜进行灌浆擦缝。根据大理石颜色,选择相同颜色矿物颜料和水泥(或白水泥)拌合均匀,调成1:1稀水泥浆,用浆壶徐徐灌入板块之间的缝隙中(可分几次进行),并用长把刮板把流出的水泥浆刮向缝隙内,至基本灌满为止。灌浆1-2h后,用棉纱团蘸原稀水泥浆擦缝与板面擦平,同时将板面上水泥浆擦净,使大理石面层的表面洁净、平整、坚实,以上工序完成后,面层加以覆盖。养护时间不应小于7d。
五、打蜡:当水泥砂浆结合层达到强度后(抗压强度达到1.2Mpa时),方可进行打蜡。
